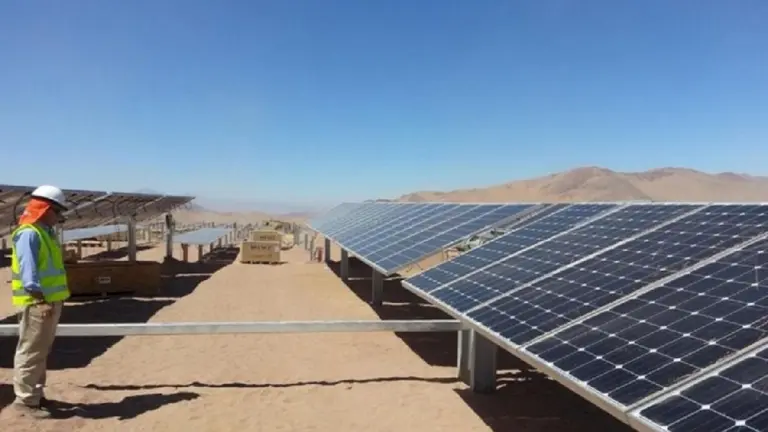

Avanza a toda máquina el megaproyecto de energía solar en San Luis que dará luz a 80.000 hogares

Con aporte de proveedores argentinos y empleo local, el emprendimiento solar ya destinó casi u$s20 millones a bienes y servicios nacionales
04/06/2026 - 20:08hs
Avanza a toda máquina el megaproyecto de energía solar en San Luis que dará luz a 80.000 hogares

En un contexto donde el sector energético redefine sus vectores de crecimiento hacia la sustentabilidad y la eficiencia, el sector privado consolida posiciones clave en el interior del país. El norte de San Luis se convirtió en el epicentro de uno de los desarrollos fotovoltaicos más ambiciosos de la región de Cuyo: el Parque Solar Calicanto. Impulsado por Aisa Group a través de su unidad de negocios Calicanto Solar, el megaproyecto ya alcanzó un avance global del 41% en su ejecución.

Emplazado en el paraje Vizcacheras —a unos 8 kilómetros de Nogolí y estratégicamente aledaño a la Ruta Nacional 146—, el complejo demanda una inversión total proyectada que supera los u$s41 millones. La iniciativa forma parte de un agresivo plan de expansión energética que el grupo empresario proyecta desplegar en distintas provincias argentinas.

En términos de ingeniería financiera, el proyecto muestra un ritmo de ejecución acelerado. Según informaron desde la compañía, la ejecución presupuestaria actual ya asciende a u$s19,9 millones, lo que representa más de la mitad del avance financiero previsto para la totalidad de la obra.

Un dato que miran de cerca los analistas del sector es el destino de esos fondos y su efecto multiplicador en la economía real. De los casi u$s20 millones ejecutados, u$s10,5 millones se canalizaron de forma directa en compras y contrataciones dentro del mercado interno argentino. Este flujo de capital generó un fuerte impacto dinamizador sobre la cadena de proveedores, contratistas y servicios locales de la región puntana.

Actualmente, el despliegue operativo se concentra en dos grandes frentes simultáneos: las obras civiles y mecánicas en el parque solar propiamente dicho, y la infraestructura de conexión eléctrica necesaria para integrar la futura generación al Sistema Argentino de Interconexión (SADI).

Potencia y tecnología del parque solar más ambicioso de Cuyo

El complejo se construye sobre una superficie técnica de 72 hectáreas, seleccionadas tras minuciosos estudios de factibilidad por sus óptimas condiciones de irradiación solar y la total ausencia de obstáculos geográficos o vegetales que puedan proyectar sombras sobre los captadores.

El verdadero "músculo" del Parque Solar Calicanto radica en su capacidad de generación y en la tecnología aplicada para optimizar el recurso. El parque contará con una capacidad instalada de 51 MW y se proyecta una producción de 110,1 GWh anuales, una cifra de energía equivalente al consumo de más de 80.000 hogares. En términos de impacto ambiental, este aporte permitirá reducir unas 50.000 toneladas de emisiones de dióxido de carbono al año.

Esta optimización energética se logrará mediante el montaje de 1.120 trackers solares (seguidores de posición), que son estructuras móviles que orientan los paneles automáticamente siguiendo el recorrido del sol. Hasta el momento, ya se instalaron 5.405 postes de soporte sobre un total previsto de 14.560 (un 37% de avance en este segmento) y comenzó el montaje de las primeras 90 estructuras móviles. Paralelamente, se avanza firmemente en la traza de los caminos internos, accesos y las fundaciones destinadas a los futuros centros de transformación eléctrica.

En el plano estrictamente eléctrico, el sistema de puesta a tierra ya registra un avance del 50%. El diseño contempla una verdadera obra de ingeniería subterránea: la instalación de más de 700 kilómetros de cableado distribuidos a lo largo de 6 kilómetros de zanjas técnicas.

Empleo local y conexión eléctrica avanzan en paralelo

El desarrollo de la infraestructura de vinculación eléctrica también exhibe avances concretos. En este frente de obra se trabaja en la línea de media tensión y en las instalaciones para la futura conexión con la Estación Transformadora Nogolí. Las tareas de limpieza de la traza de la línea ya alcanzaron el 70% de progreso y concluyó el sistema de puesta a tierra del campo de 132/33 kV.

El proyecto también se convirtió en un dinamizador del empleo en la provincia. En el predio de los paneles operan 192 trabajadores (181 de ellos radicados en San Luis), a los que se suman otras 25 personas abocadas exclusivamente a las tareas de interconexión eléctrica, totalizando más de 200 puestos de trabajo directos con fuerte impronta local.

Juan Manuel López, gerente de Calicanto Solar, destacó a iProfesional que el objetivo es amalgamar la generación de energía limpia con el desarrollo económico regional: "San Luis combina un fuerte potencial energético con estabilidad institucional y una visión de desarrollo a largo plazo".

Por su parte, Juan José Retamero, CEO de Aisa Group, enmarcó esta inversión dentro de una visión macro de negocios: "El objetivo es acompañar la transición energética del país mediante infraestructura capaz de combinar inversión privada, tecnología y generación de empleo local".

Con la hoja de ruta trazada y los flujos de fondos asegurados, la compañía prevé la puesta en marcha operativa para fines de 2026. De cumplirse los plazos técnicos y regulatorios, el norte puntano consolidará su posición en el mapa de la oferta energética nacional, aportando mayor robustez al sistema interconectado de cara a la próxima década.
