Así son las casas modernas que cuestan desde u$s32.000 y están listas en 90 días
Puntos importantes
Construir una casa propia en Argentina históricamente estuvo asociado a obras extensas, presupuestos difíciles de controlar y plazos que podían extenderse durante meses. En los últimos años, las viviendas industrializadas comenzaron a ganar terreno como una alternativa que busca precios más previsibles: permiten conocer de antemano gran parte de la inversión, fabricar componentes en ambientes controlados, reducir desperdicios y acortar los tiempos de ejecución.
Estos sistemas utilizan tecnologías como el steel framing, mediante las cuales paneles y componentes de la vivienda se producen en fábrica y luego se trasladan al terreno para realizar el montaje sobre una base previamente preparada.
Aunque todavía existen prejuicios sobre este método, una casa de este tipo no es una construcción provisoria: está formada por perfiles de acero galvanizado y se complementa con aislaciones y revestimientos interiores y exteriores. Su desempeño depende del diseño, los materiales utilizados y la correcta ejecución.
Dentro de este segmento ya existen modelos compactos desde los u$s32.000, aunque ese monto suele corresponder solo a la vivienda y no incluye costos adicionales como traslado, fundaciones, montaje y conexiones de servicios.
Cómo son las casas desde u$s32.000 que se entregan en 90 días
En el mercado argentino ya existen distintas propuestas que buscan combinar menor tiempo de obra, eficiencia energética y mayor previsibilidad sobre la inversión. Con terreno propio y según las condiciones de instalación, estas alternativas ofrecen diferentes superficies, terminaciones y niveles de equipamiento.
- Vitta Rural de 36 m²
Uno de los modelos es la Vitta Rural, una vivienda modular de 36 m² con un precio aproximado de 36.000 dólares.
La unidad incluye revestimiento exterior, interiores terminados, pisos SPC, aislación térmica, aberturas de aluminio, baño completo, cocina equipada y placares.
El valor corresponde únicamente a la vivienda y no incluye traslado, fundaciones, montaje ni conexiones de servicios. El plazo estimado de producción y entrega ronda los 90 días.
- Módulo compacto de 27 m²
Otro de los modelos de entrada es un módulo compacto de 27 m² con un precio inicial aproximado de u$s32.400. La unidad cuenta con estructura de steel framing y está pensada para quienes buscan una vivienda compacta o una alternativa adicional para sumar al terreno.
"Es un monoambiente con baño completo, cocina compacta equipada con alacena, bajo mesada, bacha y anafe de dos hornallas", explica Florencia García, cofundadora y directora comercial. Además, adelanta que "estamos construyendo algunos modelos con jacuzzi".
- Vivienda de 36 m² con dos dormitorios
Dentro de la misma línea, la empresa ofrece una alternativa de 36 m² con dos dormitorios y terminaciones premium por unos 43.200 dólares.
El sistema permite combinar módulos y ampliar la superficie según las necesidades del propietario, una característica asociada a la flexibilidad que ofrecen estas construcciones frente a una obra tradicional.
En los modelos de Vitta Haus, el plazo estimado de producción y entrega ronda los 90 días, aunque puede variar según las condiciones del terreno, la logística y las características del proyecto.
- Tiny Haus premium
Otra alternativa del segmento es la tiny haus desarrollada por Ecosan junto con Everhaus, con un valor aproximado de 42.000 dólares.
La propuesta apunta a un público que busca una vivienda compacta premium, además de proyectos turísticos, desarrollos inmobiliarios y emprendimientos vinculados al sector hotelero.
"El modelo utiliza un sistema de construcción modular industrializada OffSite, con entre el 80% y el 90% del proceso realizado en fábrica bajo condiciones controladas", explica Juan Pablo Rudoni, presidente de la firma. "La entrega puede concretarse en alrededor de 60 días y la unidad se entrega con terminaciones listas para habitar", complementa.
Cuánto demora una casa de steel framing frente a una construcción tradicional
Uno de los principales argumentos de estos sistemas es la reducción de los tiempos de obra. Según el Índice INCOSE de mayo de 2026, el steel framing permite acortar los plazos de ejecución frente al sistema tradicional de construcción húmeda.
El relevamiento comparó tres prototipos de viviendas unifamiliares y detectó reducciones de entre 25% y 31% en los tiempos de obra.
- En una vivienda de 41 m², el plazo pasó de 142,22 días en construcción húmeda a 101,30 días con steel framing, una reducción del 28,77%.
- En una vivienda de 58 m², el plazo pasó de 210,88 días en construcción húmeda a 157,06 días con steel framing, una reducción del 25,52%.
- En una unidad de 115 m², el plazo pasó de 383,96 días a 263,39 días, con una reducción del 31,40%.

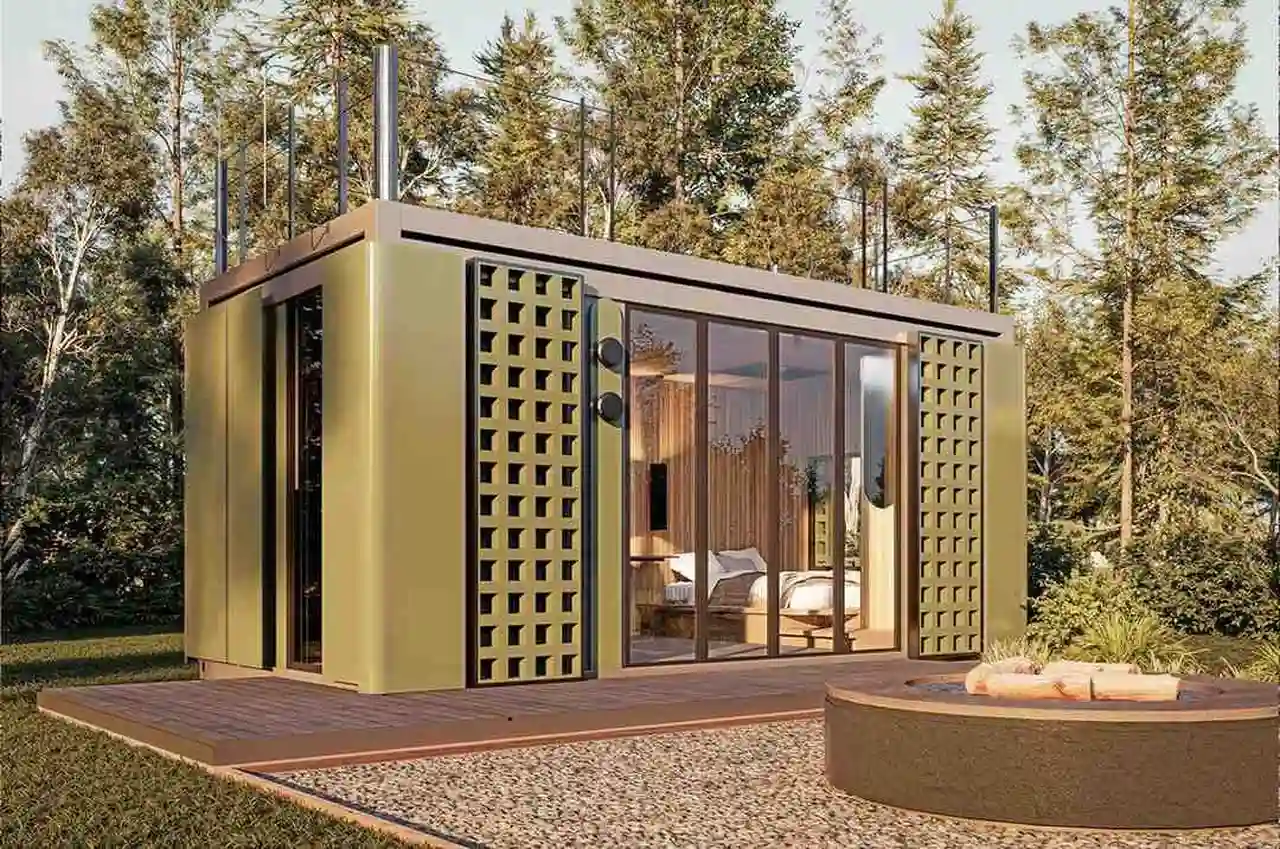

En viviendas de mayor superficie, la diferencia también puede ser significativa. Una casa tradicional de unos 120 m² puede demandar cerca de 12 meses de obra, mientras que un proyecto equivalente en steel framing puede reducir ese plazo a cuatro o cinco meses.
En el caso de las viviendas industrializadas, algunas empresas logran acortar aún más los tiempos porque gran parte del proceso se realiza en fábrica. Esto permite reducir la etapa de obra en terreno y mejorar la previsibilidad sobre la fecha de entrega.
Según Francisco Pedrazzi, presidente de INCOSE, "la ventaja también está en producir componentes en ambientes controlados, reducir desperdicios y disminuir la exposición climática".
Precios de una casa de steel framing frente a una construcción tradicional
Además de analizar los tiempos de ejecución, el Índice INCOSE comparó los costos iniciales entre steel framing y construcción húmeda. La conclusión es que la diferencia económica no es tan amplia como suele creerse. En viviendas pequeñas, ambos sistemas presentan valores similares.
- En una vivienda de 41 m², el costo directo de obra estimado para la construcción húmeda fue de $61,59 millones, mientras que con steel framing alcanzó los $61,84 millones, una diferencia de apenas 0,40%.
- Para una unidad de 58 m², el sistema tradicional tuvo un costo directo de $80,74 millones, frente a $81,16 millones del steel framing, lo que representa una variación del 0,52%.
- En una de mayor superficie, de 115 m², el sistema industrializado mostró una ventaja inicial: el costo con steel framing fue de $148,81 millones, frente a $151,37 millones de la construcción húmeda, lo que representa un costo inicial 1,69% inferior al de la construcción tradicional.
Otro factor que pesa en la elección es la incertidumbre de una obra tradicional. Cuanto más tiempo permanece abierta una construcción, mayor es la exposición a aumentos de materiales, actualización de mano de obra y cambios de proyecto.
En los sistemas industrializados, una parte importante de la planificación y compra de materiales se realiza antes del montaje, lo que permite reducir esa variabilidad.
De acuerdo con el relevamiento del INCOSE, la diferencia de costos no es el único factor que explica el crecimiento del sistema. El principal diferencial aparece en:
- La previsibilidad del presupuesto.
- La reducción de desperdicios.
- La fabricación en ambientes controlados.
- La menor exposición de la obra a factores climáticos.

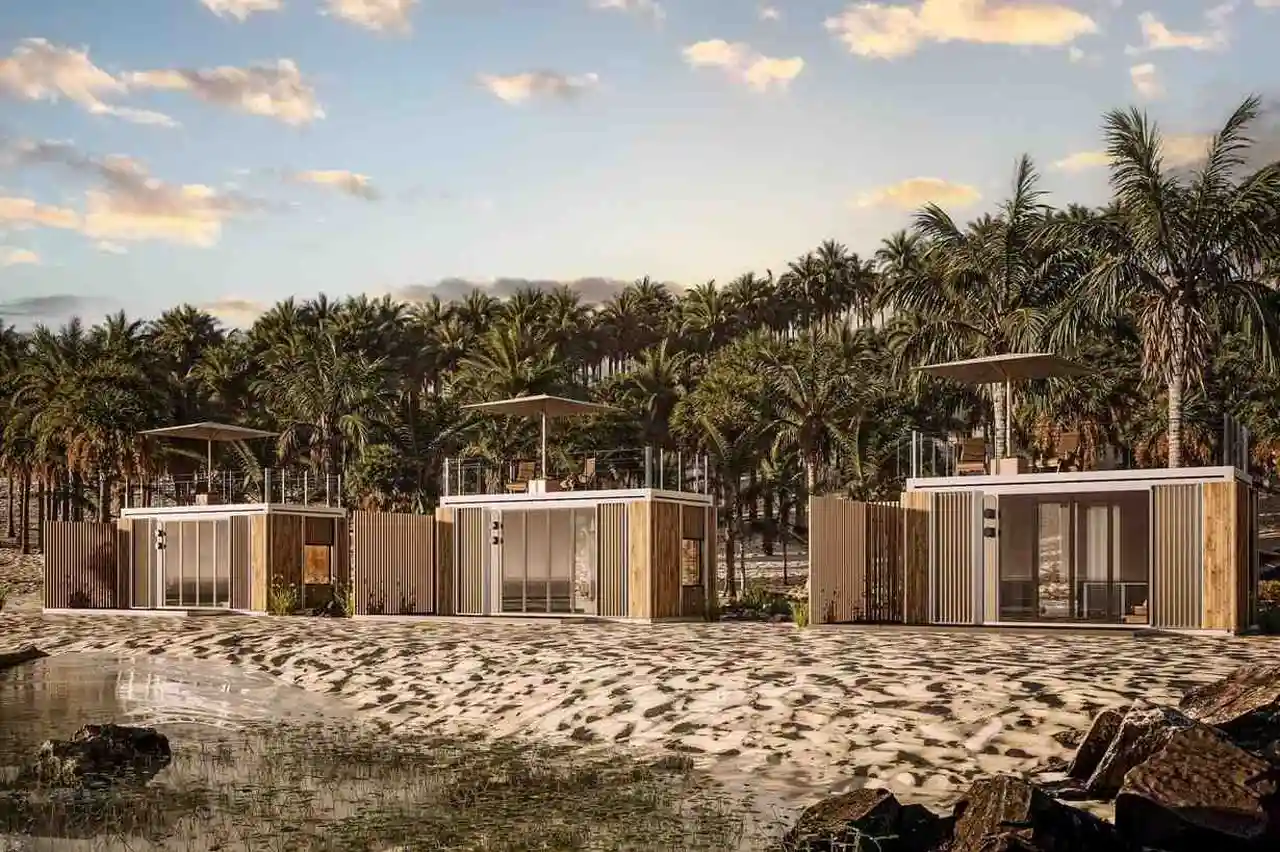

Qué gastos hay que sumar antes de comprar una casa industrializada
El precio publicado no siempre representa el desembolso final. Existen costos adicionales según las características del terreno y las condiciones de instalación. Entre los gastos que pueden aparecer se encuentran:
Transporte de la vivienda hasta el terreno.
- Grúa y montaje.
- Fundaciones.
- Estudio del suelo.
- Conexiones de agua, electricidad y cloacas.
- Permisos municipales.
- Movimiento de suelo.
- Accesos y cerramientos.
Por eso, dos viviendas con precios similares pueden terminar teniendo costos finales diferentes según la ubicación del terreno y las condiciones de instalación.
El diferencial de estos sistemas no está solamente en el precio inicial, sino también en la mayor previsibilidad del proceso constructivo. La producción en fábrica permite reducir variables habituales de una obra tradicional, como demoras climáticas, desvíos de presupuesto o problemas de coordinación en el terreno.
